तुमची ठेव आणि तुमच्या कंटेनरमध्ये काय होते

सीलॉक चीन आणि व्हिएतनाममधील कारखान्यांमधून OEM आणि घाऊक खरेदीदारांसाठी जलरोधक पिशव्या तयार करते, नमुना मंजूरीनंतर 30-45 दिवसांनी मोठ्या प्रमाणात उत्पादन चालते. बहुतेक सोर्सिंग सल्ल्यामध्ये कारखाना कसा निवडावा आणि शिपमेंटपूर्वी मालाची तपासणी कशी करावी हे समाविष्ट आहे. मधले आठवडे जवळजवळ लक्ष देत नाहीत, म्हणूनच खरेदीदार त्यांना "कोणतेही अपडेट?" पाठवण्यात खर्च करतात. ईमेल आणि त्या बदल्यात "उत्पादन चांगले चालले आहे" प्राप्त करणे. हे त्या आठवड्यांमध्ये काय घडते, कोणते टप्पे ट्रॅक करायचे आणि खरी उत्तरे देणारे प्रश्न हे ठरवते.


1. विलंब शोधण्याचा सर्वात वाईट दिवस

आजूबाजूला ट्रॅकिंगची सवय निर्माण करण्यासारखे एक साधे तत्त्व आहे: ऑर्डर शोधण्यासाठी सर्वात वाईट वेळ म्हणजे ज्या दिवशी कारखान्याने मूळतः ते पूर्ण करण्याचे वचन दिले होते. तोपर्यंत मालवाहतूक बुक केली जाते, ग्राहकांना सांगितले जाते आणि स्टॉक प्लॅन यापुढे अस्तित्वात नसलेल्या तारखेला आधीच तयार केले जातात.

ट्रॅकिंग अधिक संदेश पाठवण्याबद्दल नाही. कोणत्या चेकपॉईंटची पुष्टी केली जाईल हे आगाऊ मान्य करण्याबद्दल आहे, जेणेकरून आठवड्याच्या दोन पृष्ठभागावर स्लिप सहा आठवड्याच्या ऐवजी आठवड्यात दोन वर येईल. वास्तविकपणे शेड्यूलवर असलेल्या कारखान्याला हे सोपे वाटते. विशिष्ट मैलाचा दगड पुष्टीकरणाचा प्रतिकार करणारा एक विलंब दिसण्यापूर्वी तुम्हाला काहीतरी सांगत आहे.

2. पुष्टी करण्यासारखे पाच टप्पे

माल कधी पाठवला जाईल हे विचारण्यापेक्षा, प्रत्येक टप्प्यावर प्रगतीचे अनुसरण करा. वॉटरप्रूफ बॅग ऑर्डरवर अर्थपूर्ण चेकपॉइंट्स आहेत:

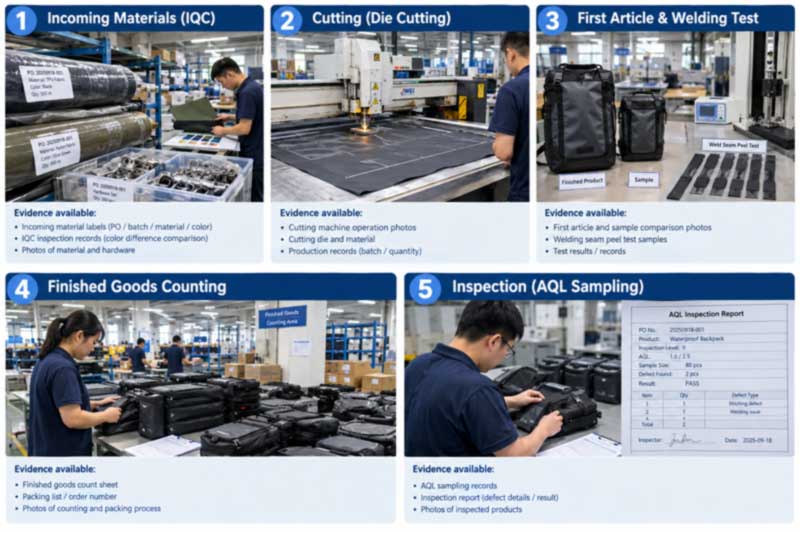

मैलाचा दगड ते काय पुष्टी करते मागण्यासाठी पुरावा
साहित्य आले आणि पाहणी केली फॅब्रिक, झिपर्स, घरातील हार्डवेअर आणि पासिंग IQC ऑर्डर संदर्भासह रोल आणि हार्डवेअरचे फोटो; मंजूर मानकांच्या विरूद्ध सावलीची पुष्टी
कटिंग सुरू झाली मंजूर नमुन्यानुसार पॅनेल कापले जात आहेत रेखा फोटो; नमुना आवृत्ती मंजूर नमुन्याशी जुळते याची पुष्टी
पहिला लेख मंजूर पहिले उत्पादन युनिट सोन्याच्या नमुन्याशी जुळते फोटो किंवा पाठवलेले पहिले-लेख युनिट; धावण्याच्या प्रारंभापासून वेल्ड पील चाचणी परिणाम
उत्पादन पूर्ण पॅकिंग करण्यापूर्वी परिमाण संपले पुष्टीकरण आणि इन-लाइन QC रेकॉर्ड मोजा
तपासणी पार पडली मान्य AQL आणि चाचण्यांच्या विरुद्ध वस्तू सत्यापित तपासणी अहवाल - ज्या कागदपत्राशी शिल्लक पेमेंट जोडलेले आहे

मध्य-उत्पादनाऐवजी ऑर्डर पुष्टीकरणावर याना नाव देण्याचे मूल्य असे आहे की प्रत्येकाला एक तारीख जोडलेली आहे. एक चुकलेला मैलाचा दगड नंतर शेड्यूलमध्ये शांतपणे गढून जाण्याऐवजी लगेच दृश्यमान होतो.

Five production milestones — materials inspected, cutting started, first article approved against gold sample, production complete, inspection passed

आकृती 1: पाच नोड्सपैकी प्रत्येक पुराव्याच्या पुनर्प्राप्त करण्यायोग्य भागाशी संबंधित आहे. ऑर्डर पुष्टीकरणामध्ये त्यांचा समावेश करून, विलंब ज्या आठवड्यात होतो त्या आठवड्यात ओळखला जाईल.

3. विशिष्ट प्रश्न विचारा, विशिष्ट उत्तरे मिळवा

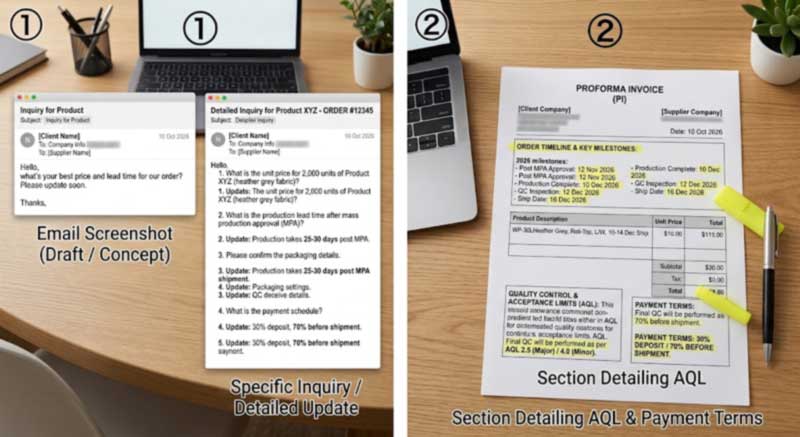

ही एकच सर्वात उपयुक्त सवय आहे जी खरेदीदार अंगीकारू शकतो आणि त्यासाठी काहीही किंमत लागत नाही. तुलना करा:

  • "तुम्ही डेडलाइन कराल का?" - कोणतीही माहिती नसलेले आश्वासन देणारे उत्तर आमंत्रित करते.
  • "घरात किती टक्के सामग्रीची पुष्टी केली जाते?" — एक खरे उत्तर आहे, आणि ते एकतर वेळापत्रकाशी जुळते किंवा नाही.

समान मालमत्तेसह इतर प्रश्न: किती युनिट्स कापले आहेत, किती वेल्डेड आहेत, किती एकत्र केले आहेत, पहिला लेख कोणत्या तारखेला तयार होईल, कोणत्या तारखेसाठी तपासणी बुक केली आहे. अस्पष्ट प्रश्नांना अस्पष्ट उत्तरे मिळतात; विशिष्ट प्रश्न समस्या सोडवण्यासाठी पुरेशी लवकर उघड करतात.

पाहण्यासारखे संबंधित सिग्नल: अपडेट जे कालांतराने कमी विशिष्ट होतात. एक पुरवठादार जो युनिट मोजणी देत ​​होता आणि आता म्हणतो "सर्व काही ट्रॅकवर आहे" सामान्यतः एक समस्या आली आहे जी तो तुम्हाला सांगण्यापूर्वी पुनर्प्राप्त करण्याचा प्रयत्न करत आहे. भाषेतील ते बदल ही बहुतेक वेळा उपलब्ध असलेली सर्वात पहिली चेतावणी असते.

4. जेथे वॉटरप्रूफ बॅग ऑर्डर प्रत्यक्षात सरकते

या श्रेणीतील विलंब अंदाज लावता येण्याजोग्या ठिकाणी केंद्रित होतो आणि ते जाणून घेणे तुम्हाला काय तपासायचे ते सांगते:

  • साहित्याची तयारी.सर्वसाधारणपणे, आणि विशेषत: येथे संबंधित उत्पादनामध्ये सर्वात सामान्य कारण - कस्टम पॅन्टोन डाई रनचा स्वतःचा लीड टाइम असतो आणि विशेष हवाबंद झिपर हा एकल-स्रोत घटक असतो. उत्पादन सुरू झाले आहे असे गृहीत धरण्यापूर्वी दोघेही घरात असल्याची खात्री करा.
  • उशीरा तपशील बदल.उत्पादन सुरू झाल्यानंतर होणारे बदल थांबा, रीटूल किंवा पूर्ण झालेल्या युनिट्सचे पुनर्काम करण्यास भाग पाडतात. प्रारंभानंतर प्रत्येक पुनरावृत्ती वेळ जोडते, म्हणूनच सॅम्पलिंग दरम्यान तपशीलांचे निराकरण करणे नोकरशाही नसून शेड्यूल संरक्षण आहे.
  • नवीन भूमितीसाठी टूलिंग.नवीन वेल्डेड आकाराला सॅम्पलिंग करण्यापूर्वी स्वतःचे मशिन डाई आवश्यक असते, त्यामुळे ते आत न राहता उत्पादनाच्या पुढे बसते.
  • सुट्टीचा कालावधी.चायनीज नववर्ष ब्रेकच्या दोन्ही बाजूंनी वेळापत्रक संकुचित करते आणि कारखाने बंद होण्याआधी पूर्ण करण्यासाठी घाई केल्यामुळे गुणवत्तेचा अनेकदा फटका बसतो — म्हणजे जेव्हा वस्तू सोडण्यापूर्वी तृतीय-पक्षाची तपासणी करणे सर्वात योग्य असते.
  • रांगेची स्थिती.क्षमता क्वचितच अडथळा आहे; शेड्युलिंग आहे. अंदाज लवकर शेअर केल्याने रांगेत सामील होण्याऐवजी स्लॉट सुरक्षित होतो.

5. ऑर्डरमध्ये काय ठेवावे, फॉलो-अप ईमेल नाही

जेव्हा सुरुवातीला अटी मान्य केल्या जातात तेव्हा ट्रॅकिंग चांगले कार्य करते. खरेदी ऑर्डर किंवा प्रो फॉर्मा इनव्हॉइसमध्ये समाविष्ट असलेले मूल्य:

  • मैलाचा दगड तारखाविभाग दोन मधून, प्रत्येक पुष्टीकरण पद्धतीसह.
  • नामांकित टप्प्यांवर तपासणी अधिकार,स्पष्ट स्वीकृती निकषांसह — AQL पातळी, दोष वर्गीकरण आणि संदर्भ नमुना.
  • पेमेंट प्रगतीशी जोडलेले आहे.प्रमाणित रचना 30% डिपॉझिट आहे ज्यात 70% शिल्लक शिपमेंटपूर्व तपासणीसाठी जारी केली जाते, जी तपासणी सल्लागार ऐवजी व्यावसायिकदृष्ट्या अर्थपूर्ण ठेवते.
  • उशीरा प्रसूतीसाठी सांगितलेला उपाय,जेथे कार्यक्रम तारीख-गंभीर आहे. या जागेतील करारांमध्ये सामान्यतः विलंबाच्या दर आठवड्याला माफक दंड समाविष्ट असतो; वाटाघाटी करणे योग्य आहे की नाही हे उशिरा येण्यामुळे तुम्हाला किती किंमत मोजावी लागते यावर अवलंबून आहे.
  • बफर.उत्पादन, तपासणी आणि महासागर पारगमन याद्वारे तुमच्या आवश्यक इन-हँड तारखेपासून बॅकडेट, नंतर मार्जिन जोडा. हंगामी कार्यक्रमांसाठी, आठवड्यांऐवजी महिन्यांचे नियोजन करा.

Vague versus specific progress questions, and a pro forma invoice with milestone dates, inspection points and payment terms highlighted

आकृती 2: उत्पादनाच्या मध्यभागी ईमेलद्वारे पाठपुरावा करण्याऐवजी PI मध्ये नोड्स लिहा — विशिष्ट प्रश्न विशिष्ट उत्तरे देतात.

6. येथे उत्पादन प्रत्यक्षात कसे चालते

त्या आठवड्यांमध्ये काय घडत आहे या संदर्भासाठी, जलरोधक पिशवी एका निश्चित क्रमाने फिरते:

  1. मटेरियल स्टेजिंग आणि IQC— कोटिंगची सुसंगतता, जाडी आणि मंजूर मानकांविरुद्ध सावलीसाठी फॅब्रिक रोल तपासले; झिपर्स आणि हार्डवेअर सत्यापित.
  2. कटिंग— पॅनेल मंजूर पॅटर्नमध्ये कापले जातात, जेथे मितीय अचूकता सेट केली जाते आणि नंतर दुरुस्त करता येत नाही.
  3. ब्रँडिंग— लोगो सपाट पॅनल्सवर लागू केले जातात, जेव्हा ते प्रवेशयोग्य असतात.
  4. उप-विधानसभा आणि स्ट्रक्चरल शिवणकाम— पॉकेट्स, हार्नेस आणि मजबुतीकरण कोणत्याही जलरोधक सील अस्तित्वात येण्यापूर्वी, सपाट पॅनल्सवर बांधलेले आणि जोडलेले.
  5. उच्च-वारंवारता वेल्डिंग27.12 MHz वर, बॅच पुढे जाण्यापूर्वी संपूर्ण फ्यूजनची पुष्टी करण्यासाठी रन सुरू असताना नमुना वेल्ड्सवर पील चाचण्या घेतल्या जातात.
  6. कूलिंग, ट्रिमिंग, अंतिम असेंब्ली- क्लोजर, बकल्स, पट्ट्या आणि वाल्व्ह बसवलेले.
  7. चाचणी— प्रत्येक मॉडेलच्या सांगितलेल्या रेटिंगसाठी विसर्जन किंवा पावसाची चाचणी, अँकरवर लोड सायकलिंग आणि निर्दिष्ट केलेल्या ठिकाणी ग्राहक तपासणी प्रक्रिया.
  8. वाळवणे, पॅकिंग आणि कार्टन मार्किंगमान्य केलेल्या तपशीलासाठी.

च्या मार्गदर्शकामध्ये संपूर्ण तांत्रिक क्रम सेट केला आहेकटिंगपासून आरएफ वेल्डिंगपर्यंत उत्पादन प्रक्रिया.

7. स्वतंत्र सत्यापन बीट्स स्वयं-अहवाल प्रगती

फॅक्टरी अद्यतने उपयुक्त आहेत परंतु ते स्वत: ची नोंदवलेले आहेत. जिथे ऑर्डर मोठी किंवा तारीख-गंभीर असते, तिथे स्वतंत्र तपासणी दाव्याचे सत्यात रूपांतर करते — उत्पादनादरम्यानची तपासणी अंदाजे 20-30% पूर्ण झाल्यावर मूलभूत समस्या आढळते आणि रन अजूनही दुरुस्त केला जाऊ शकतो आणि शिपमेंटपूर्वी अंतिम तपासणी तयार मालाची पडताळणी करते.

खरेदीदारांना त्यांचे स्वतःचे निरीक्षक किंवा SGS किंवा QIMA सारख्या तृतीय पक्षाची नियुक्ती करण्यासाठी स्वागत आहे. संपूर्ण ग्राहक तपासणी प्रक्रिया - अनबॉक्सिंग, व्हॅक्यूम एक्स्ट्रॅक्शन, 24-तास स्थिर विश्रांती आणि एअर-लीक निर्धार - शेवटपर्यंत पाहिले जाऊ शकते. मानके आणि दोष वर्गीकरण मध्ये सेट केले आहेतजलरोधक उत्पादनासाठी गुणवत्ता नियंत्रण मानके, आणि मार्गदर्शकामध्ये साइटवर भेटीची व्यवस्था कशी करावीकारखाना ऑडिट.

8. कंटेनर पाल नंतर

एक सवय जी समान समस्यांची पुनरावृत्ती करणाऱ्यांपासून सुधारणाऱ्या खरेदीदारांना वेगळे करते: माल पाठवल्यानंतर एक लहान पोस्ट-ऑर्डर पुनरावलोकन. टाईमलाइनचा टप्पा माईलस्टोननुसार चाला आणि समस्या कुठे आली, मूळ कारण काय होते, निराकरण किती प्रभावी होते आणि पुढच्या वेळी ते पूर्णपणे कसे टाळता येईल ते विचारा.

पुनरावृत्ती प्रोग्रामवर हे थेट पुढील क्रमात फीड केले जाते — विलंबामुळे कारणीभूत घटक आधी ऑर्डर केला जातो, एक विशिष्टता संदिग्धता ज्यामुळे पुनर्कार्य होते ते मानक पॅकमध्ये लिहिले जाते, आणि नियोजित करण्याऐवजी प्रत्यक्षात काय घडले ते प्रतिबिंबित करण्यासाठी वेळापत्रक समायोजित केले जाते. पाचवा क्रम पहिल्यासारखाच चांगला ठेवणे हे मार्गदर्शकामध्ये समाविष्ट आहेसुसंगतता पुनर्क्रमित करा.

9. मानक अटी

सीलॉक (YiFuLong Outdoor Gear Co., Ltd.) ने 20 वर्षांहून अधिक काळ जलरोधक पिशव्या तयार केल्या आहेत, ज्यात OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS आणि West Marine या आंतरराष्ट्रीय आउटडोअर ब्रँडसाठी उत्पादन केले आहे.

  • MOQ:प्रति मॉडेल 300 पीसी |नमुने:7-15 दिवस |मोठ्या प्रमाणात:नमुना मंजुरीनंतर 30-45 दिवस
  • पेमेंट:T/T 30% ठेव, उत्तीर्ण प्री-शिपमेंट तपासणी विरुद्ध 70% शिल्लक
  • उत्पादन:इन-हाउस 27.12 MHz उच्च-फ्रिक्वेंसी वेल्डिंग आणि औद्योगिक शिवणकाम, समान उत्पादन मजल्यावर स्वतंत्र कार्यशाळा
  • सुविधा:डोंगगुआन, चीन | हो ची मिन्ह सिटी, व्हिएतनाम — एकतर कोणत्याही मॉडेलवर मूळ
  • तपासणी:खरेदीदार-नियुक्त आणि तृतीय-पक्ष निरीक्षक एकतर साइटवर स्वीकारले
  • प्रमाणपत्रे:ISO 9001, BSCI, SMETA, Sedex, HIGG, GRS, SCAN

10. या अनुसूचीवर उत्पादित मॉडेल

प्राधान्यक्रमापेक्षा श्रेणीनुसार व्यवस्थापित:

प्रतिमा मॉडेल श्रेणी साहित्य रेटिंग उत्पादन पृष्ठ
Sealock SL-D002 500D PVC roll-top dry bag SL-D002 कोरडी पिशवी, 5-63L 500D PVC IPX7 पहा
Sealock SL-C594 55L waterproof duffel SL-C594 डफेल, 55L 500D PVC IPX7 पहा
Sealock SL-E119 IPX8 backpack SL-E119 बॅकपॅक, 20L Cationic TPU संमिश्र IPX8 पहा
Sealock SL-C619 motorcycle luggage bag SL-C619 मोटरसायकल, 35 / 50L 500D PVC IPX6 पहा
Sealock SL-K089-A frame bike bag SL-K089-A बाईक फ्रेम बॅग 600D TPU हवामान-रेट केलेले पहा
Sealock SL-E868A fishing sling bag SL-E868A फिशिंग स्लिंग, 12L 840D TPU IPX8 पहा

पूर्ण श्रेणी खाली बसतातजलरोधक पिशव्या, कोरड्या बॅकपॅक, आणिकोरड्या पिशव्या.

11. वारंवार विचारले जाणारे प्रश्न

प्रश्न: उत्पादनादरम्यान आम्ही किती वेळा अद्यतने विचारली पाहिजे?
उत्तर: वारंवारतेऐवजी, चेकपॉईंटला सहमती द्या. घरातील साहित्य, कटिंग सुरू झाले, पहिला लेख मंजूर झाला, उत्पादन पूर्ण झाले, तपासणी उत्तीर्ण झाली — तारखांसह पाच पुष्टीकरणे बीट्स साप्ताहिक ईमेल्स ज्यात सर्वकाही कसे चालले आहे ते विचारले जाते, आणि जेव्हा ते घडते तेव्हा ते शेवटच्या ऐवजी घसरते.

प्रश्न: आमचा पुरवठादार म्हणतो की सर्वकाही ट्रॅकवर आहे परंतु तपशील देत नाही. ती एक समस्या आहे का?
उत्तर: हे तपासण्यासारखे आहे. स्थितीपेक्षा संख्या विचारा — किती टक्के सामग्रीची पुष्टी केली गेली आहे, किती युनिट्स कापली गेली आहेत, पहिला लेख कोणत्या तारखेला तयार आहे. वेळोवेळी कमी विशिष्ट होणारे अपडेट हे शेड्यूल घसरल्याची सर्वात लवकर उपलब्ध असलेली चेतावणी असते.

प्रश्न: बॅग ऑर्डर करण्यास विलंब कशामुळे होतो?
उ: प्रथम सामग्रीची तयारी — सानुकूल डाई रन आणि स्पेशलाइज्ड झिपर्सची स्वतःची लीड टाइम्स असते. नंतर उशीरा तपशील बदलतो, ज्यामुळे थांबा किंवा पुन्हा काम करण्यास भाग पाडले जाते, नवीन आकारांसाठी टूलिंग, हॉलिडे शटडाउन आणि क्षमतेपेक्षा शेड्यूलिंग. टप्पे निश्चित केले जात असल्यास बहुतेक लवकर दृश्यमान आहेत.

प्रश्न: आम्ही फक्त शिपमेंट करण्यापूर्वी उत्पादनादरम्यान तपासणी करू शकतो का?
उत्तर: होय, आणि मोठ्या किंवा तारीख-गंभीर ऑर्डरवर ते फायदेशीर आहे. अंदाजे 20-30% पूर्ण झाल्यावर तपासणी मूलभूत समस्या पकडते जेव्हा धावणे अद्याप दुरुस्त केले जाऊ शकते; प्री-शिपमेंट तपासणी नंतर तयार मालाची पडताळणी करते. खरेदीदार-नियुक्त किंवा तृतीय-पक्ष निरीक्षक दोन्ही साइटवर स्वीकारले जातात.

प्रश्न: आम्ही तारीख-गंभीर प्रक्षेपण कसे संरक्षित करू?
A: संक्रमण, तपासणी आणि उत्पादनाद्वारे तुमच्या हातातील तारखेपासून बॅकडेट, नंतर बफर जोडा — आणि चौकशीच्या वेळी लॉन्चची तारीख शेअर करा जेणेकरून शेड्यूल त्याभोवती तयार होईल. जेथे विलंबाची खरी किंमत आहे, तेथे वस्तुस्थितीनंतर सद्भावनेवर अवलंबून न राहता क्रमाने उपाय मान्य करा.

प्रश्न: 30/70 पेमेंट संरचना आमचे संरक्षण करते?
A: जेव्हा शिल्लक रक्कम वचनाऐवजी उत्तीर्ण प्री-शिपमेंट तपासणीशी जोडली जाते तेव्हा असे होते. ही एकच संज्ञा तपासणीला व्यावसायिक शक्ती देते — कोणताही अहवाल नाही, शिल्लक नाही, पुनर्काम पूर्ण होईपर्यंत आणि फॉलो-अप तपासणी पास होईपर्यंत माल कारखान्यात राहतो.

तुमच्या उत्पादन वेळापत्रकावर चर्चा करा

प्रमाण आणि तपशीलासह तुमची आवश्यक तारीख पाठवा आणि आम्ही एकाकी वेळेचा उल्लेख करण्याऐवजी उत्पादन आणि तपासणीचे टप्पे शेड्यूल करू —चौकशी सबमिट करा. सीलॉक डोंगगुआन, चीन किंवा हो ची मिन्ह सिटी, व्हिएतनाम येथून उत्पादनासह 24 तासांच्या आत खरेदी चौकशीला प्रतिसाद देते.
